一次木手柄延期,给雨伞工厂供应链管理的5个提醒

关键物料延期时,最重要的不是反复等待供应商承诺,而是尽快确认实际完成数量、启动分批交货、重排工厂生产计划,并同步准备备用方案。

最近,一批雨伞木制手柄的延期,让我再次体会到:供应链管理并不是找到一家价格和品质合适的工厂就结束了。品质好,不等于交期稳定;合作关系不错,也不等于自己的订单一定会被优先生产。

这次经历付出了额外的时间和成本,但也留下了一套更清晰的应对方法。

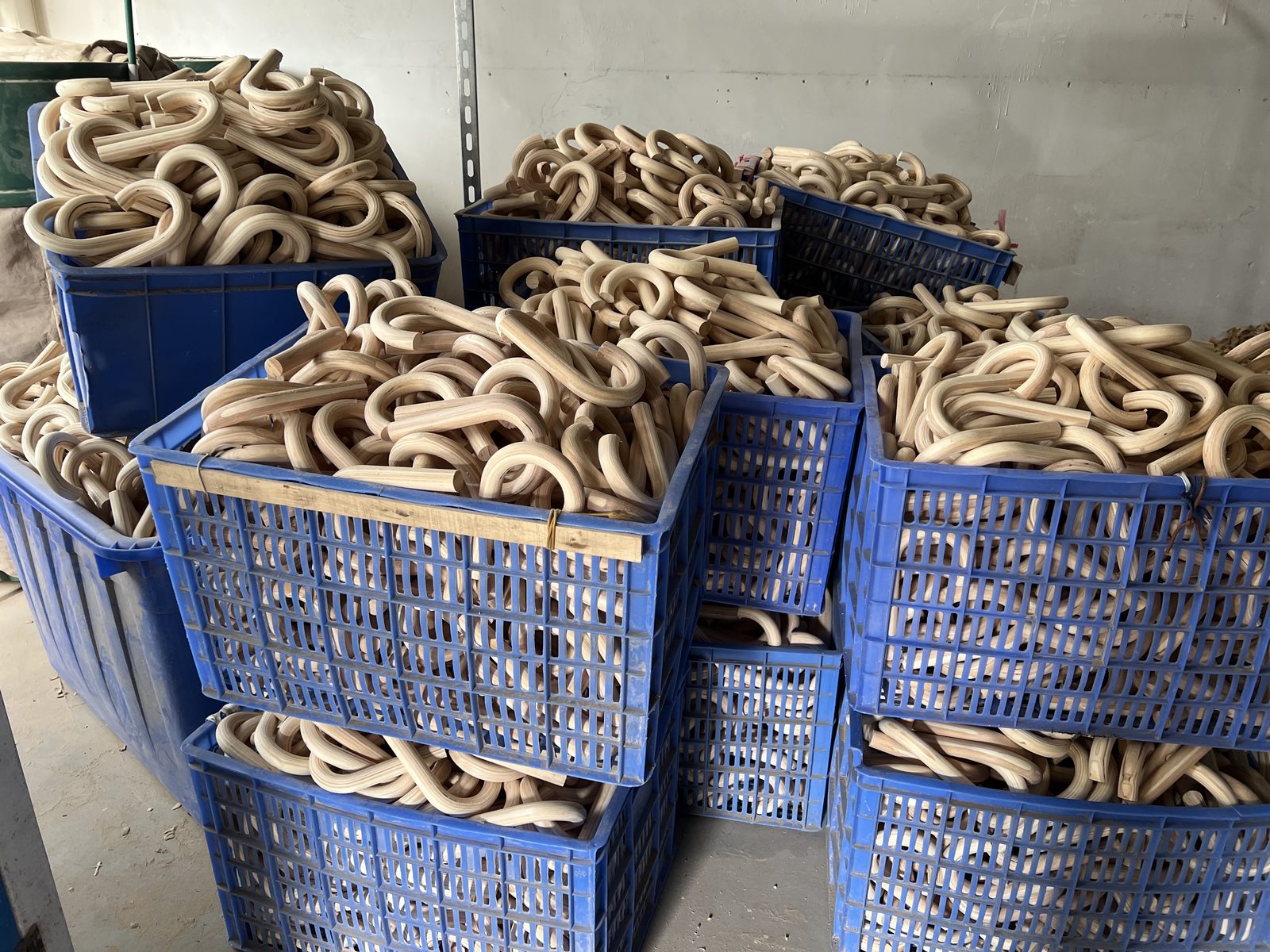

批量完成的雨伞木制手柄半成品
批量完成、等待后续加工与装配的雨伞木制手柄

这次木手柄延期发生了什么?

这批木制手柄在7月15日下单。由于品质要求较高,手柄上还涉及手挽绳等配件,我们原计划8月10日收到手柄,并在8月20日左右完成整批雨伞生产。

后来,客户又把交期提前到8月30日,原本有限的缓冲时间几乎被全部压缩。

关键节点 实际情况
7月15日 向木手柄供应商下单
原计划8月10日 手柄应到厂
原计划8月20日左右 整批雨伞应完成生产
8月中旬 供应商回复“快好了,再等几天”
8月20日 供应商称工厂搬迁,还需约一周
现场核查 驱车两百多公里到厂,发现大部分货尚未完成
第三天 先完成600个手柄
600个手柄到厂当天 立即安装,先分批发走600支雨伞
后续追货 再次前往两百多公里外的工厂等待余货
额外成本 住宿、油费、过路费和额外人工合计两千多元

最让人恼火的,不是多跑几趟路或多花两千多元,而是供应商的延期让整个团队陷入被动:客户交期不能耽误,原有排产被打乱,员工需要加班,最终压力全部回到我们自己身上。

为什么一个配件延期会影响整批雨伞?

一把定制雨伞不是由一家工厂独立完成所有零件。伞布、伞骨、中棒、手柄、伞珠、手挽绳、印刷和包装等环节,往往来自不同的供应商或加工点。

木手柄看起来只是一个配件,但如果没有手柄,雨伞就无法完成最终装配和交付。其他材料即使全部到位,整批货仍可能停在生产线上。

  • 物料价值不一定高,但对整批订单不可替代;
  • 订单量对供应商可能不算大,排产优先级有限;
  • 能稳定达到品质要求的供应商不多,临时更换并不容易。

因此,供应链风险不能只按采购金额判断,还要看物料是否稀缺、是否可替代,以及延期后会不会卡住整条生产线。

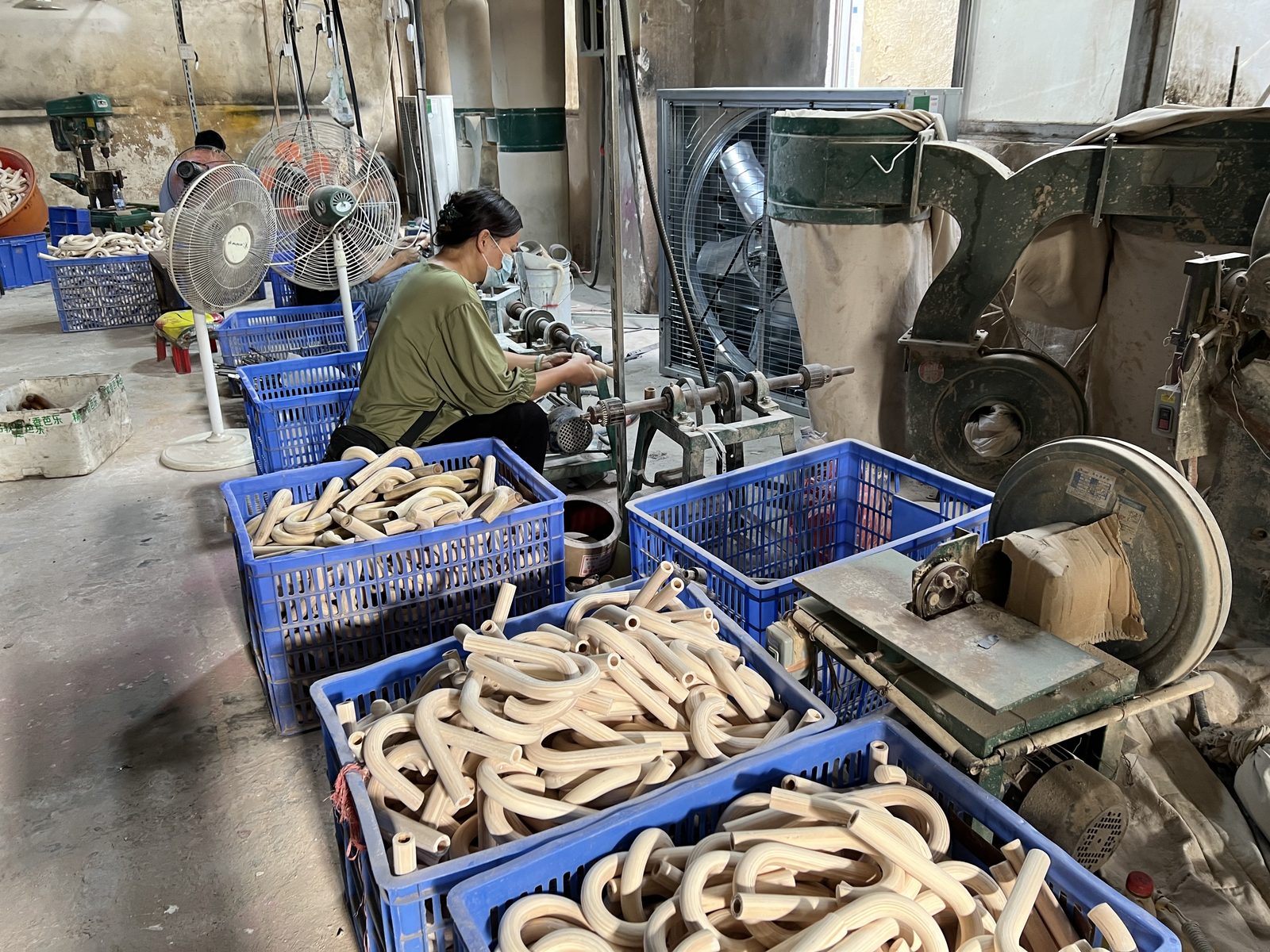

雨伞木制手柄加工车间现场
木制雨伞手柄供应商的现场加工情况

这次事件暴露了哪些供应链问题?

1. 口头交期不等于真实进度

供应商连续说“快好了”“明天能出货”,但现场情况与口头承诺并不一致。

没有看到在制品数量、完成比例、包装状态或实际生产照片,就不能把“明天可以出货”当成确定信息。交期管理需要证据,而不只是承诺。

2. 只盯最终交货日,发现问题会太晚

如果只在8月10日等待整批手柄交货,一旦对方延误,工厂几乎没有调整空间。

关键物料应该设置中间节点,例如确认原料、半成品、首批完成数量和最终出货时间。节点越清楚,越能提前发现异常。

3. 小订单在供应商端未必有优先级

我们的订单对木手柄厂来说金额不算高,数量也不是最大的。即使双方合作关系不错,对方在产能紧张、搬迁或大客户插单时,也可能把小订单往后排。

这不是接受延期的理由,却是制定排产计划时必须面对的现实。

4. 供应商集中带来单点风险

能稳定做好这种木制手柄的厂家不多,品质合格的供应商更难替代。一旦主供应商延期,临时找新厂打样、确认颜色和工艺,往往来不及。

供应商稀缺时,更需要提前建立备用渠道,而不是等到出问题后才开始寻找。

雨伞配件延期后,应该怎么处理?

第一,立即核实真实完成量

不要只问“什么时候能全部做完”,还要确认:

  • 原材料是否已经到位;
  • 已完成多少件;
  • 每天实际能完成多少件;
  • 哪些工序尚未开始;
  • 最早可以先发多少数量;
  • 是否存在搬迁、停电、人员不足或插单等影响。

必要时通过视频、照片或现场核查确认真实进度。

第二,把分批交货立即纳入方案

这次第一批只完成了600个手柄,不到整批数量的十分之一,但我们没有继续等待余货,而是立即带回工厂安装,并在当天先发出600支雨伞。

分批交货不能等到最后才无奈采用。对于时间紧、数量大的定制订单,应在前期就明确能否分批生产、分批装配和分批出货。

先交付一部分,至少可以守住客户最重要的活动、门店或项目节点,也能降低一次性全面延期的损失。

第三,马上重排内部生产计划

关键配件延误后,要尽快调整装配人员、包装工位和加班安排,避免手柄到厂后仍因为内部衔接不及时而再次耽误。

供应链应急不只是催供应商,还包括让自己的工厂随时具备接货、装配和出货能力。

第四,主动向客户说明可执行方案

遇到延期时,客户最担心的不是听到问题,而是不知道问题会造成什么影响。

沟通时应说明已经完成的数量、下一批预计时间、分批交付安排和当前补救措施。与其反复说“我们正在催”,不如给出可以验证的节点。

第五,记录额外成本并复盘

住宿、油费、过路费、加班和额外人工,都是供应商延期带来的真实成本。

这些费用不一定都能向供应商追偿,但必须记录。下一次报价、选择供应商和设定交期时,应把过去的延期成本纳入判断,而不能只看配件单价。

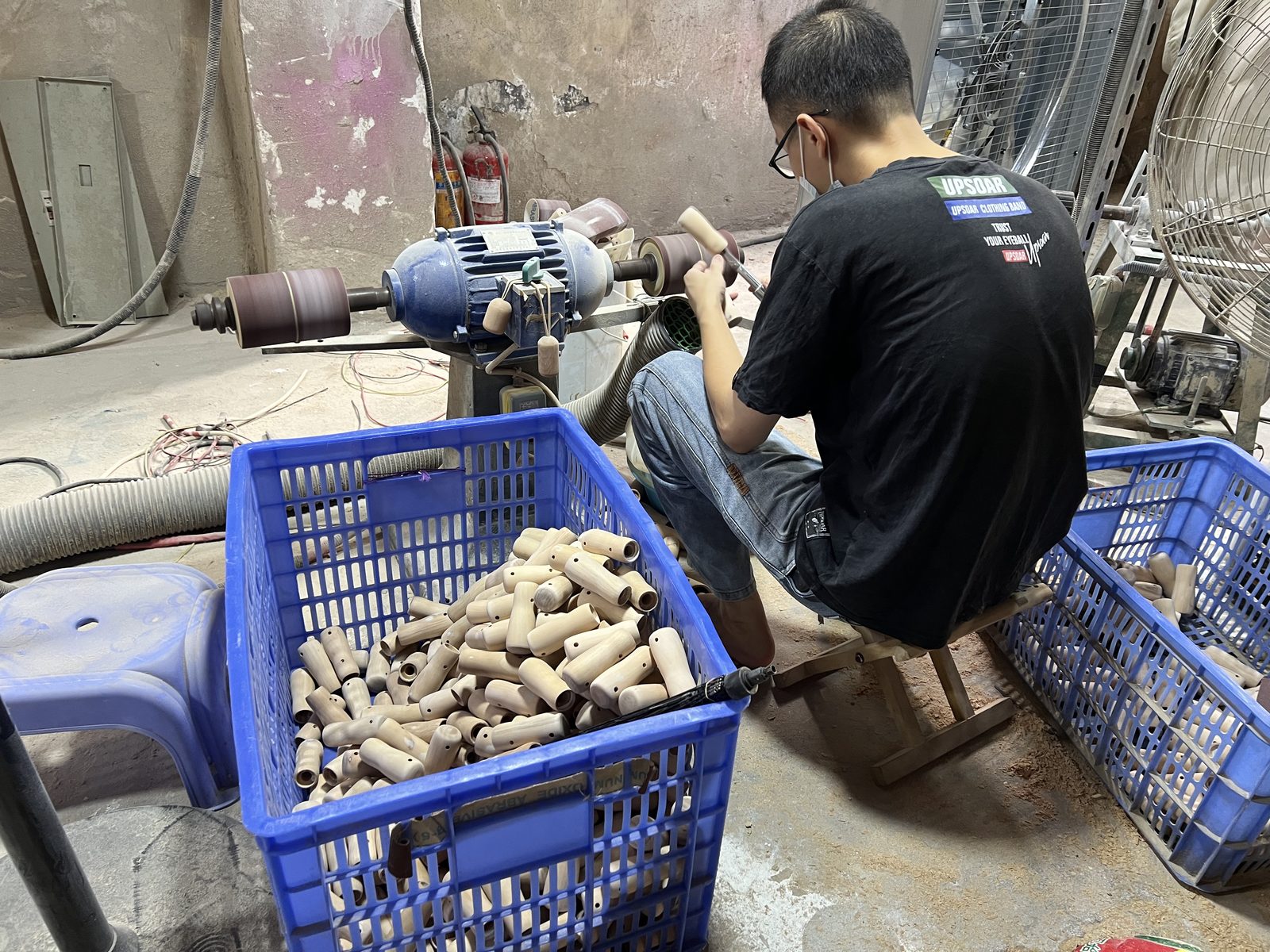

工人正在打磨雨伞木制手柄
工人对雨伞木制手柄进行打磨加工

这次经历给我的5个供应链提醒

1. 关键物料必须预留更长的安全周期

工艺特殊、供应商稀缺、替代成本高或订单量较小的物料,不能只按供应商口头承诺的日期排产。

安全周期应根据历史交付表现、生产难度、运输距离和备用渠道综合确定,而不是所有配件统一预留同样的天数。

2. 不只盯最终日期,还要设置中间进度节点

  1. 原料与配件确认;
  2. 首件或首批完成;
  3. 完成50%;
  4. 可先发数量确认;
  5. 全部完成与出货。

每个节点都要有明确日期和可核实的进度证据。

3. 把分批交货设计成预案

下单时就应提前讨论:如果整批不能同时完成,最小可先交数量是多少,客户最早需要多少,工厂能否收到一批就装一批。

这样发生延期时,不需要从零开始协调。

4. 维护优质供应商,也要逐步建立备用渠道

这家木手柄厂的品质,我仍然认可。有些产品宁可多花一点钱、多预留一点时间,也不能为了便宜牺牲品质。

但维护长期关系不等于放弃风险控制。备用供应商不一定立即替代主供应商,可以先从样品、小批量或非紧急订单开始测试,逐步积累第二选择。

5. 按“品质、交期、沟通、应急能力”综合评价供应商

  • 承诺交期是否真实;
  • 延期前是否主动预警;
  • 进度信息是否准确;
  • 出现问题后是否愿意配合分批交货;
  • 是否具备加急和补救能力;
  • 同类问题是否反复发生。

品质稳定但交期波动的供应商可以继续合作,但需要更长安全周期、更密集的进度检查和备用方案。

下次采购关键雨伞配件,可以怎样做?

下单前

  • 识别会卡住整批装配的关键物料;
  • 确认供应商当前产能、搬迁、停产或大单排产情况;
  • 把首批交付和最终交付分别写清楚;
  • 对稀缺配件预留更长安全期;
  • 确认是否存在已验证的备用供应商。

生产中

  • 定期索取与订单对应的现场照片或视频;
  • 核对实际完成数量,而不是只听“差不多完成”;
  • 到达预警日期仍无可见进度时,立即升级处理;
  • 能完成一部分就提前确认分批运输方案;
  • 同步调整工厂装配和包装计划。

出现延期后

  • 先核实事实,再向客户承诺;
  • 计算每天可追回的数量和最迟出货节点;
  • 优先保障客户最急需的数量;
  • 记录新增物流、人工和差旅成本;
  • 交付后复盘供应商等级和下一单安全周期。

常见问题

木手柄品质好但经常延期,还要继续合作吗?

可以根据产品的不可替代性继续合作,但不能沿用原来的交期管理方式。应增加安全周期、设置中间节点、要求分批交货,并逐步测试备用供应商。如果延期反复发生且对方不愿改善,就需要降低订单集中度。

供应商每天都说“明天出货”,应该相信吗?

不能只凭口头承诺排产。应要求对方提供已完成数量、现场照片、包装情况和可以立即发出的数量。对关键订单,必要时安排现场核查。

分批交货会不会增加成本?

可能增加运输、装卸和安排成本,但在客户有明确时间节点时,分批交货常常比整批延期的损失更小。是否分批应结合客户优先数量、运输费用和生产衔接共同判断。

合同能完全解决小配件延期吗?

不能。合同可以明确责任和交期,但无法代替进度管理。尤其是金额不高、长期合作或供应商稀缺的订单,更需要中间节点、现场证据和备用渠道。

雨伞订单中哪些物料应重点监控?

凡是会阻断最终装配、定制周期长、供应商少或临时难以替换的物料,都应重点监控,例如特殊手柄、定制伞骨、中棒、专色伞布、手挽绳、包装和定制五金配件。

结语

这次木手柄延期让我们付出了额外成本,也让团队承担了很大压力。但第一批600支雨伞最终还是按要求先发走,后续货期也在努力追回。

我们可以为了交期多跑几百公里,可以承担额外费用,也可以在关键时刻加班赶货;但我们不能辜负客户的信任。

做制造、做外贸、做供应链,平时拼的是品质、价格和效率;真正遇到问题时,拼的是责任、执行力和解决问题的决心。

成熟的供应链管理,不是保证永远不出问题,而是尽量提前发现问题,并在问题发生后仍有办法把客户的损失降到最低。

如果您正在规划一批定制雨伞,可继续查看我们的雨伞产品与定制类别,或参考此前的雨伞供应链交期案例

滚动至顶部
